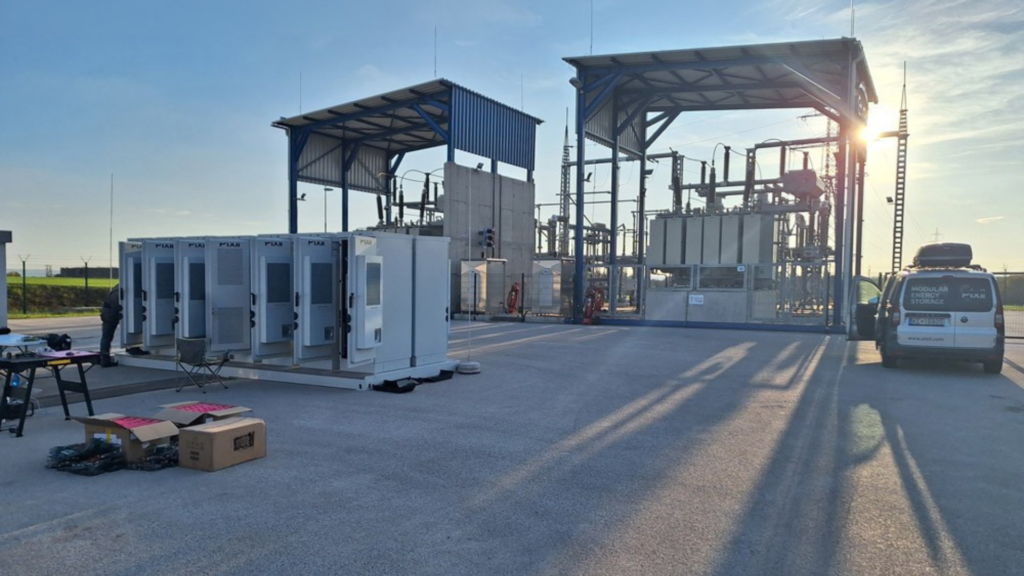

Český trh s velkými bateriovými úložišti zažívá první vystřízlivění. Pět měsíců po zpřísnění požadavků pro připojování bateriových úložišť je zřejmé, že hlavní bariérou českého trhu není nedostatek projektů ani financování. Problémem je technická připravenost a její dokumentace. Nutností je verifikovaný matematický model zařízení. Bez jeho doložení velmi obtížné dokončit proces uvedení do trvalého provozu. A část investorů teprve teď zjišťuje, že jejich technologie tuto podmínku nesplňuje.
Výsledek? Milionové investice dlouhé měsíce čekají na dokončení připojení, negenerují plánované výnosy a návratnost projektů se zásadně prodlužuje.
„V českém prostředí se střetla realita evropského Network Code RfG s praxí investorů. Matematický model je základní technický předpoklad pro simulace a ověření chování zařízení v síti. Projekty, které s tím nepočítaly od začátku, se nyní dostávají do časového skluzu,“ říká Martin Novák, technický ředitel společnosti SOLSOL, který se podílí na testování a uvádění energetických technologií do provozu.
BOOM BATERIÍ PŘINÁŠÍ TVRDŠÍ PRAVIDLA
Zájem o velká bateriová úložiště dramaticky roste. Energetické firmy i finanční investoři reagují na volatilitu cen elektřiny, rozvoj služeb výkonové rovnováhy i rychlý růst obnovitelných zdrojů.
Evropská kapacita bateriových úložišť už přesáhla 70 GWh a dále roste. V Česku se připravují projekty v řádu stovek megawatthodin a investice míří do miliard korun.
“Bateriové parky se stávají samostatným byznysem, které vydělávají na cenové arbitráži i podpůrných službách. Největší problém je, že se nám na trh dostávají technologie bez připravených matematických modelů pro ČR. A právě rychlost připojení dnes rozhoduje o ekonomice projektu,“ upozorňuje Jan Fousek, výkonný ředitel Asociace pro akumulaci energie AKU-BAT.
Například jeden z investorů, který loni pořídil velkokapacitní baterii s očekáváním rychlého zapojení do agregace, dnes čeká na dokončení modelu pro české připojovací řízení. Technologie měla model pro jiný evropský trh, ale nebyl plně akceptován v českém procesu ověřování. Projekt, který měl začít vydělávat na přelomu roku, tak zatím běží pouze s fixními náklady.
ZLATÝ DŮL, KTERÝ ZATÍM NETĚŽÍ
Bez dokončeného uvedení do trvalého provozu (UTP) totiž zařízení nemůže vstoupit do komerčního provozu, poskytovat podpůrné služby ani se zapojit do agregace flexibility.
“Proces UTP zahrnuje praktické zkoušky na místě instalace i simulační ověření chování zařízení podle pravidel ČEPS a distribučních společností ČEZ Distribuce, EG.D a PREdistribuce. A klíčovým podkladem pro simulační část je právě verifikovaný matematický model zařízení,” dodává Fousek z AKU-BAT.
Právě v této fázi se dnes projekty nejčastěji zaseknou. “Podle zkušeností z trhu se opakují případy, kdy instalační firma dodala technologii bez předchozího ověření existence modelu pro ČR. Dnes zařízení stojí fyzicky připravené, ale bez možnosti komerčního provozu, protože čeká na verifikaci modelu, jehož standardní doba je několik měsíců“ popisuje Novák.
Investoři často přicházejí s představou, že koupí baterii, jednoduše se zapojí do sítě. Jenže bez modelu je to slepá ulička. A zjistí to až ve chvíli, kdy už je technologie zaplacená a instalovaná.
KDO UŽ MODEL V ČR MÁ A KDO NE
Na trhu se tak začíná jasně oddělovat technologie připravená pro evropské grid-code požadavky od řešení, která vznikla primárně pro jiné trhy.
Podle zkušeností z praxe již disponují matematickým modelem využitelným v českém připojovacím procesu například některé systémy Pixii nebo vybrané utility-scale platformy velkých výrobců.
Tyto technologie jsou schopny projít simulační částí připojovacího procesu bez dodatečného vývoje modelu. Naopak u některých dalších výrobců se model teprve zadává k externí verifikaci. “Investorům i instalačním firmám doporučujeme klást otázku k připravenosti modelu jako jednu z prvních, protože rozdíl mezi „model máme hotový“ a „model bude“ dnes znamená rozdíl mezi výnosem a čekáním,” dodává Martin Novák.
KAŽDÝ MĚSÍC ZPOŽDĚNÍ PODKOPÁVÁ NÁVRATNOST
Na rozdíl od klasické fotovoltaiky nemůže samostatné BESS bez dokončeného připojovacího procesu generovat plánované výnosy z flexibility nebo podpůrných služeb. Podle zkušeností z trhu může roční zpoždění významně snížit očekávanou návratnost projektu. Neprodukuje totiž žádný příjem. To vše v prostředí, kde se trh flexibility postupně zaplňuje a konkurence roste každým dnem.
„Čím dříve se úložiště zapojí, tím lepší má ekonomiku. Rok čekání může znamenat úplně jiný investiční výsledek,“ říká Jan Fousek.
CO BY MĚL UDĚLAT KAŽDÝ INVESTOR
Základní kontrolní otázka před podpisem smlouvy by měla být jednoznačná: má výrobce hotový a v ČR akceptovaný verifikovaný matematický model? Druhým krokem by měla být nastavení smluvní garancí připojení až do UTP.
“Podle zkušeností z trhu by měl investor vždy ověřit, zda model už byl v českém připojovacím procesu použit a akceptován,“ říká Novák ze SOLSOL.
ROK 2026 BUDE PATŘIT BATERIÍM
Český trh akumulace rychle roste a objem plánovaných investic se pohybuje v miliardách korun. Přísnější pravidla tak fungují jako technologický filtr. Matematický model dnes není administrativní detail, ale rozhoduje o připravenosti projektu na provoz v elektrizační soustavě.
„Matematický model je vstupenka do trhu flexibility a zároveň test, jak dobře a bezpečně je technologie připravená fungovat v evropské energetické soustavě,“ uzavírá Martin Novák ze SOLSOL.
-jik-
